Строители бассейнов которые переходят на несъёмную опалубку обычно говорят одно: «Жалею что не начал раньше». Не потому что технология сложная - наоборот, она проще монолита. Просто результат другой. Разбираем как это работает от первой панели до готовой чаши.
В чём принципиальная разница с монолитом
Классическая опалубка - временная форма. Поставил, залил бетон, подождал, снял. Вся нагрузка - на бетоне и арматуре. После снятия нужна штукатурка: бетонная поверхность неровная, под лайнер не годится.
Несъёмная опалубка остаётся в конструкции навсегда. Это не временная форма - это часть чаши. После заливки и набора прочности: демонтажа нет, штукатурки нет. Поверхность панелей - уже финишная под лайнер.
Убираем два этапа. Демонтаж - 1 день. Штукатурка плюс сушка - 5-7 дней. Итого минус 6-8 дней с каждого объекта.
Из чего состоит система KASKAD Protect
Панели. Основной элемент. Собираются по периметру чаши через замковые соединения. Снаружи держат давление грунта, изнутри формируют поверхность под лайнер. Материал - конструкционный полимер, не гниёт, не деформируется.
Угловые элементы. Стыки 90° и нестандартные углы. Обеспечивают точную геометрию в углах - самом нагруженном месте чаши.

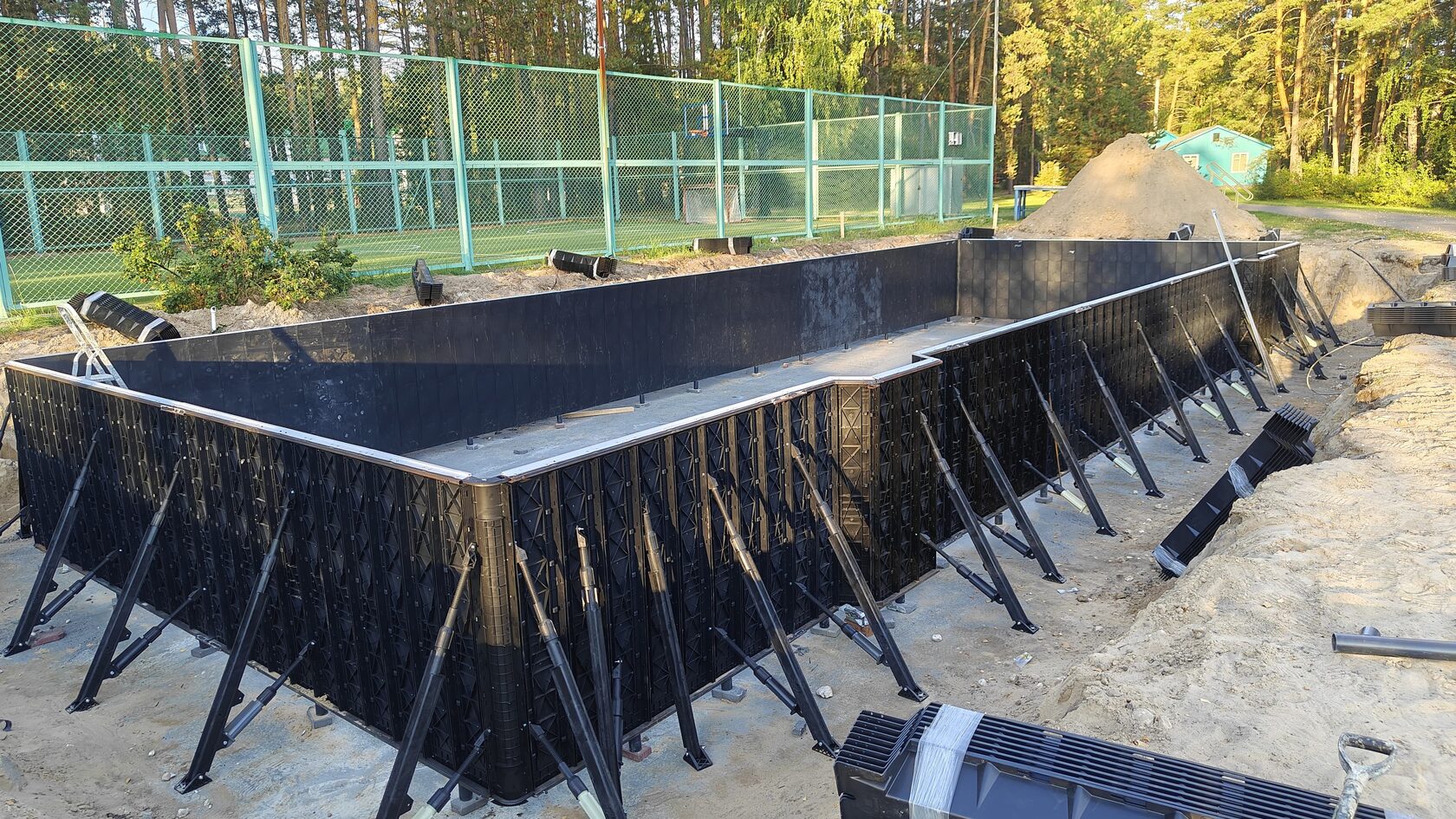

Контрфорсы. Внешние подпорки которые держат панели вертикально при заливке бетона. Регулируются по углу. После набора прочности снимаются.
Закладные. Скиммер, форсунки, донный слив, патрубки нагрева - монтируются в панели до заливки. Потом не добавить.
Порядок монтажа: день за днём
День 1 (параллельно с котлованом или на следующий день). Разметка, выставка первого ряда панелей по уровню. Первый ряд - ключевой: задаёт геометрию всей чаши. Проверка диагоналей, горизонта, расстояний.
День 2. Монтаж остальных рядов, установка контрфорсов, вязка арматурного каркаса, установка закладных. Расход арматуры - на 60-70% меньше чем при монолите: панели берут часть нагрузки на себя.
День 3. Заливка бетона М300 за один раз. Непрерывно - пауза более 2 часов создаёт холодный шов. Глубинное вибрирование без касания панелей.
День 4-5. Набор прочности. При +15°C - 2 дня достаточно. Снятие контрфорсов, осмотр поверхности. Мелкие раковины - цементным молоком.
День 6-7. Натяжка лайнера горячей сваркой. Монтаж закладных арматуры в систему. Проверка герметичности швов.
Итого на чашу: 7 рабочих дней. Полный объект с оборудованием и пусконаладкой - 12-14 дней.
Где технология сильнее монолита
Скорость. 4 рабочих дня на чашу против 18-22 при монолите. В сезон 90 рабочих дней это разница между 3-4 объектами и 7-8.
Качество поверхности. Панели формируют ровную поверхность автоматически. Ручная штукатурка на большой площади - это всегда неравномерность. Лайнер на поверхности из опалубки лежит без бугров и складок.
Нестандартный размер. Панели режутся под любой габарит. Бассейн 7х3,5 м или 9х4,5 м - те же трудозатраты что и стандарт. При монолите нестандарт - это отдельная работа по проектированию опалубки.
Один дополнительный пояс жёсткости. Несъёмная опалубка работает как внешнее армирование чаши после застывания. Нагрузки от грунта и промерзания распределяются равномернее. Трещины в углах - основная проблема монолита - при правильном монтаже опалубки КАСКАД не возникают.
Где монолит по-прежнему оправдан
Честно: есть объекты где монолит предпочтителен. Очень сложная двойная кривизна стенок, архитектурные бассейны с нестандартными переходами, объекты где заказчик требует классическую технологию с указанием в документации.
Это примерно 10-15% объектов. Остальные 85-90% - прямоугольники, Г-образные, скруглённые формы - полностью закрываются несъёмной опалубкой без потери в качестве.
Первый объект: что реально происходит
Бригада которая раньше работала монолитом тратит на первую чашу из несъёмной опалубки 5 дней вместо 4. Это нормально. Вопросы по монтажу возникают - технолог КАСКАД на связи весь первый объект.
Второй объект - 4 дня. Третий - бригада работает без вопросов и начинает находить собственные ускорения.
